На головну Новини Динаміка будівництва ЖК «Comfort Park»: вересень 2022 – лютий 2023

Динаміка будівництва ЖК «Comfort Park»: вересень 2022 – лютий 2023

Обрати квартиру

Що нас мотивує продовжувати активно будувати? Факторів багато, але один з основних – це видимі результати на будівельному майданчику та прогрес, який наближає здачу будинків.

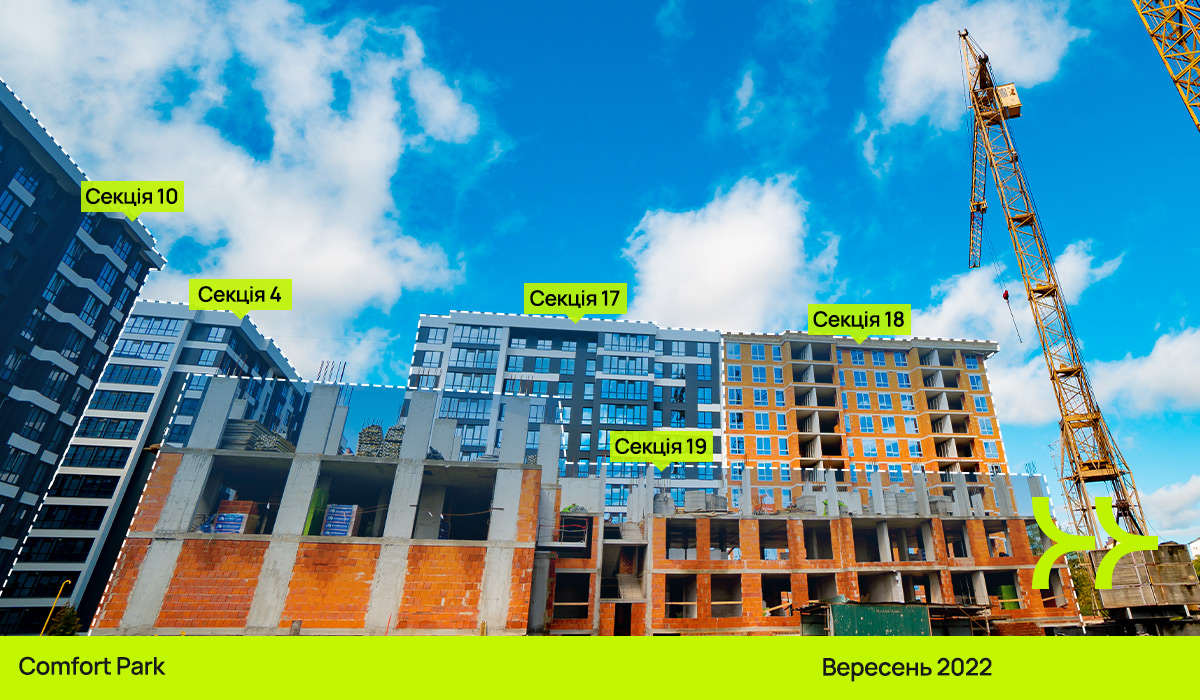

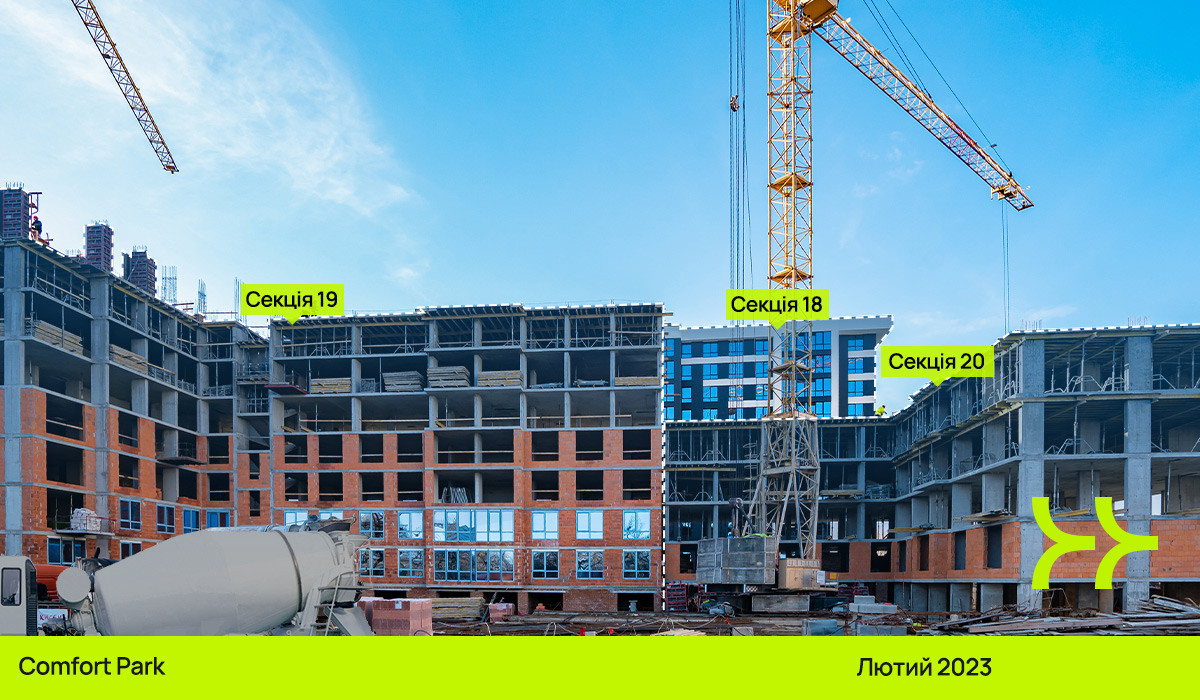

До прикладу, у ЖК «Comfort Park» за період від вересня 2022 року по лютий 2023 року реалізовано:

Секція 13

Завершено монтаж плитки у під’їздах.

Завершено роботи по благоустрою внутрішнього двору.

Завершено оздоблення під’їздів і фасаду.

Виконано запуск води і газу.

Виконано монтаж сходових поручнів.

Секція 14

Завершено прокладання мереж водопостачання.

Завершено роботи по укладанню стяжки.

Завершено роботу по внутрішніх мережах (каналізація).

Завершено монтаж вхідних дверей у квартири.

Завершено роботи по благоустрою внутрішнього двору.

Завершено оздоблення фасаду.

Завершено штукатурення стін у квартирах.

Триває укладання плитки на балконах.

Виконано монтаж сходових поручнів.

Секція 16

Завершено внутрішні електромонтажні роботи.

Завершено роботи по внутрішньому газопостачанню.

Завершено роботи по благоустрою у зовнішньому дворі

Завершено встановлення стяжок в коридорах.

Завершено монтаж вхідних дверей у квартири.

Завершено штукатурення квартир.

Завершено роботи по благоустрою внутрішнього двору.

Виконано монтаж сходових поручнів.

Триває влаштування плитки на балконах.

Секція 17

Завершено внутрішні електромонтажні роботи.

Завершено оздоблення фасаду.

Завершено роботи по внутрішньому газопостачанню.

Завершено монтаж поручнів на балконах.

Завершено встановлення вхідних дверей в під’їзди.

Завершено роботи по благоустрою внутрішнього двору.

Триває штукатурення стін у квартирах.

Секція 18

Завершено роботи по влаштуванню даху.

Завершено штукатурення гаражів.

Завершено роботи по штукатуренню сходових кліток.

Завершено електромонтажні роботи.

Завершено монтаж вікон.

Завершено роботи по благоустрою внутрішнього двору.

Завершено оздоблення фасаду.

Завершено штукатурення стін у квартирах.

Триває проведення газових комунікацій.

Виконано монтаж поручнів балконів.

Секція 19

Завершено мурування гаражів.

Завершено мурування зовнішніх стін першого поверху.

Завершено роботи по благоустрою у зовнішньому дворі.

Виконано монтаж вікон 1-2-го поверхів.

Зведено 3-7-й поверхи.

Змуровано зовнішні стіни 1-4-го поверхів.

Змуровано внутрішні стіни 1-3-го поверхів.

Триває мурування кладовок у підвальному приміщенні.

Триває мурування міжкімнатних і міжквартирних стін 2-го поверху.

Секція 20

Зведено цокольний, 0-4-й поверхи.

Завершується мурування зовнішніх стін 1-го поверху.



Благо – це будувати попри все.
