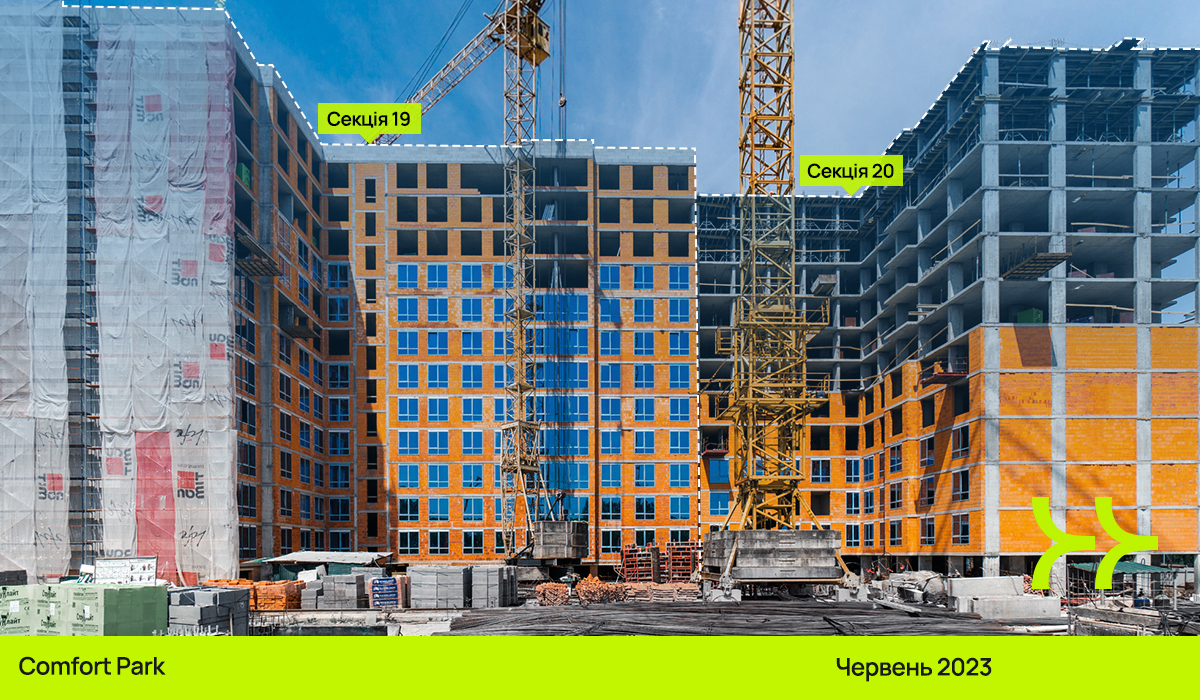

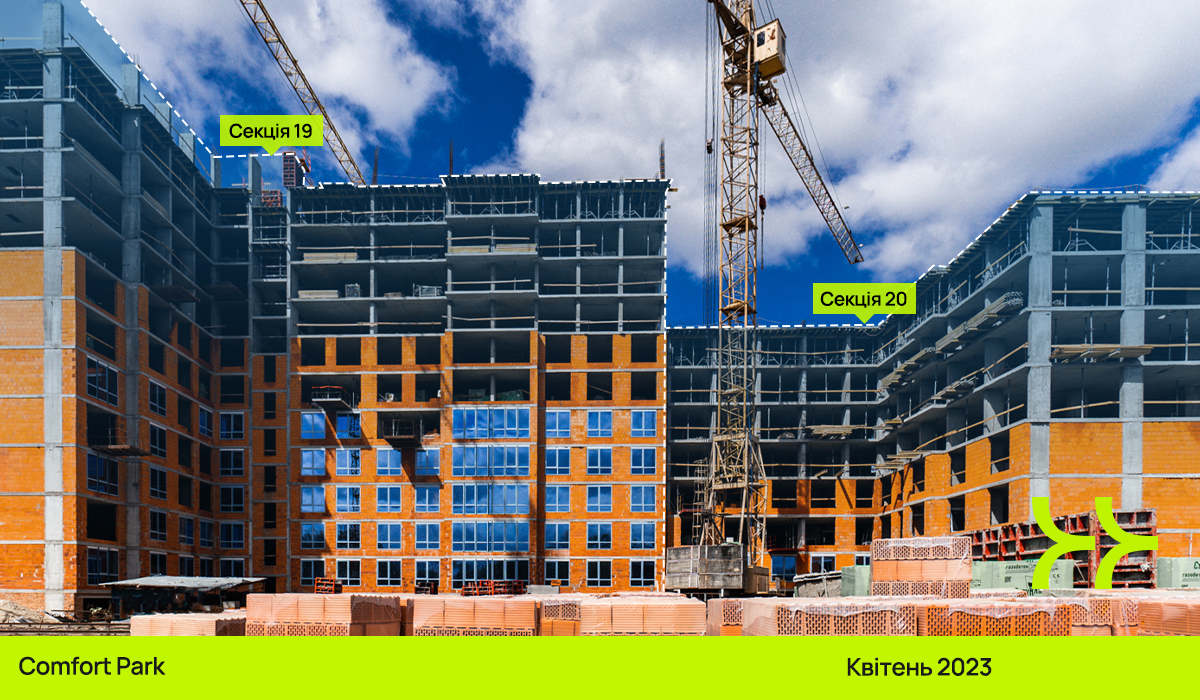

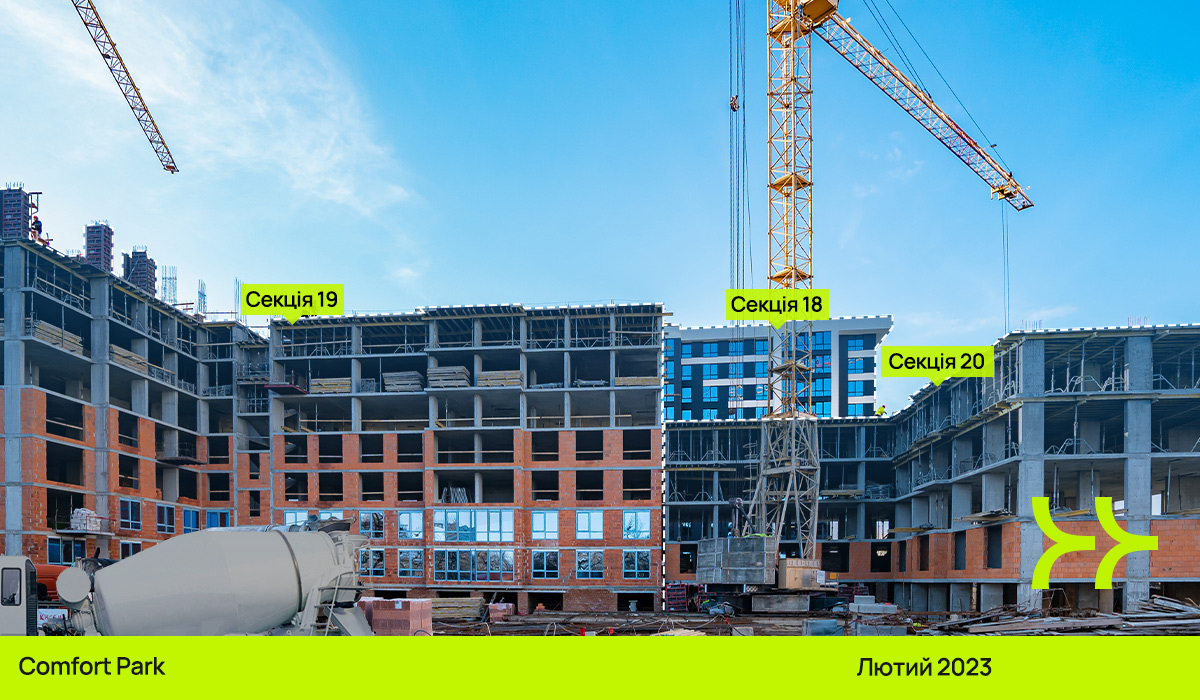

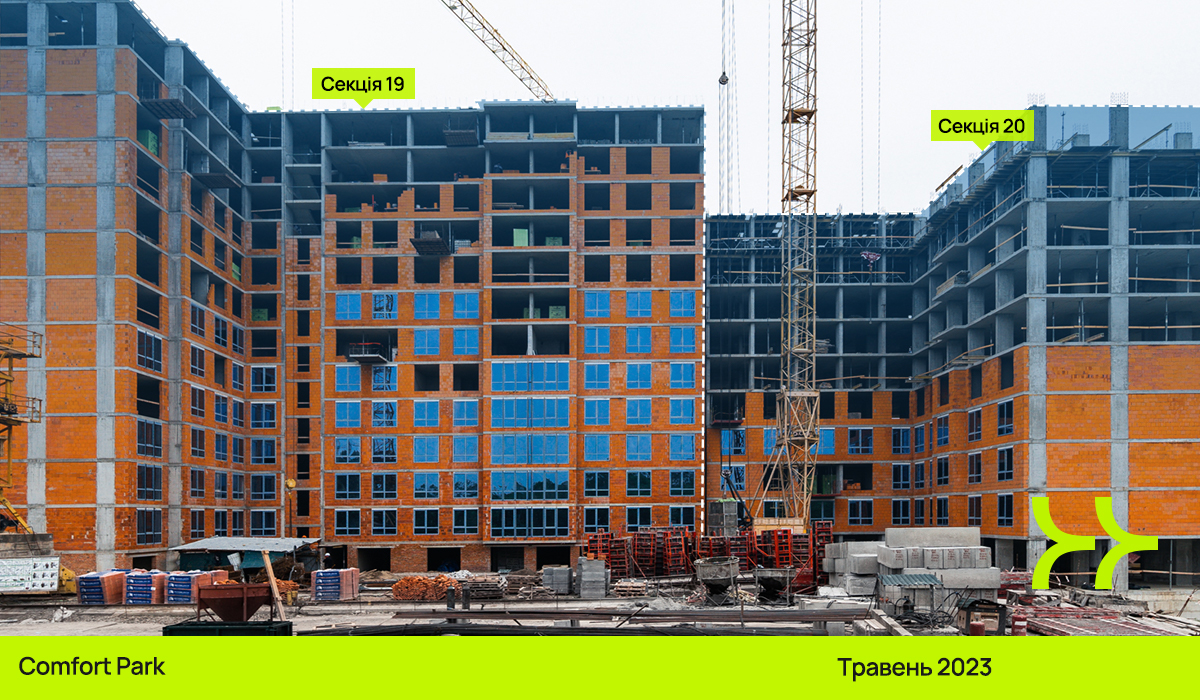

Динаміка будівництва ЖК «Comfort Park»: лютий – липень 2023
Невпинно працювати, щоб досягати результатів. Це один з наших критеріїв роботи.
Саме тому динаміка змін на будівельному майданчику ЖК Comfort Park за чотири місяці захоплює:
Секція 13
Передано управляючій компанії.
Секція 14
Передано управляючій компанії.
Секція 16
Завершено влаштування плитки на балконах.
Передано управляючій компанії.
Секція 17
Завершено штукатурення стін у квартирах.
Завершені роботи по оздобленню стін та стель під’їзду.
Завершено роботи по монтажу ліфта.
Виконано огородження сходових маршів на 95%.
Виконано благоустрій на 70%.
Секція 18
Завершено проведення газових комунікацій.
Завершено штукатурення стін у квартирах.
Виконані роботи по оздобленню стін та стель під’їзду на 95%.
Виконано благоустрій на 70%.
Секція 19
Завершено монтаж вікон від 4-го до 11-го поверху.
Завершено влаштування плити перекриття 11-го, 12-го поверхів.
Завершено влаштування вертикальних елементів 12-го поверху.
Завершено мурування зовнішніх стін з 6-го по 12-й поверхи.
Завершено мурування внутрішніх перестінок 4-го, 5-го і 6-го поверхів.
Виконано мурування внутрішніх перестінок 7-го поверху на 50%.
Виконано влаштування фасаду на 10%.
Розпочато влаштування покрівлі даху.
Розпочато блискавкозахист.

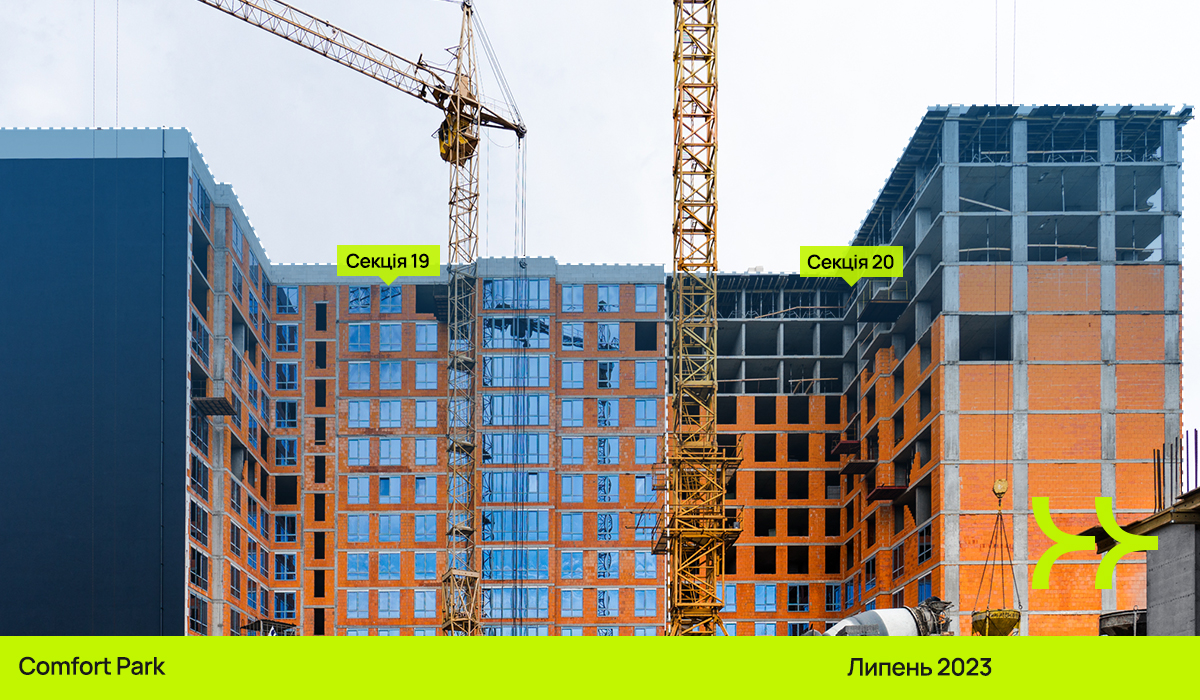

Секція 20
Завершено монтаж опалубки, в’язання арматурної сітки та плити перекриття від 7-го до 11-го поверху.
Завершено влаштування вертикальних елементів 8-го поверху.
Завершено мурування зовнішніх стін від 3-го до 9-го поверху.
Завершено мурування внутрішніх перестінок 2-го та 3-го поверху.
Виконано мурування внутрішніх перестінок 4-го поверху на 75%.
Завершено скління до 4-го поверху.
Секція 21
Завершено риття котловану.
Завершено армування фундаментної плити.
Завершено влаштування вертикальних елементів цокольного поверху.
Завершено влаштування плити перекриття громадського поверху.
Розпочато будівництво секції 22.
