Динаміка будівництва ЖК «Comfort Park»: лютий – вересень 2023
Кінець зими початок осені – це період про який хочемо згадати у цій динаміці будівництва ЖК Comfort Park.
Секція 13
Завершено монтаж сходових поручнів.
Завершено армування газової труби вздовж фасаду.
Передано управляючій компанії.
Секція 14
Завершено укладання плитки на балконах.
Передано управляючій компанії.
Секція 16
Завершено влаштування плитки на балконах.
Завершено монтаж сходових поручнів.
Передано управляючій компанії.
Секція 17
Завершено штукатурення стін у квартирах.
Завершені роботи з оздоблення стін та стель під’їзду.
Завершено штукатурення стін у квартирах.
Завершені роботи з оздоблення стін та стель під’їзду.
Завершено роботи по монтажу ліфта.
Завершено огородження сходових маршів.
Завершено внутрішнє оздоблення сходових та коридорів.
Завершуються роботи з перекладання бруківки благоустрою внутрішнього двору.
Секція 18
Завершено проведення газових комунікацій.
Завершено штукатурення стін у квартирах.
Завершені роботи з оздоблення стін та стель під’їзду.
Завершено благоустрій та озеленення прибудинкової території.
Розпочато роботи з влаштування топінгу підлоги.
Тривають роботи з гідроізоляції стін та підлоги у підвалі.

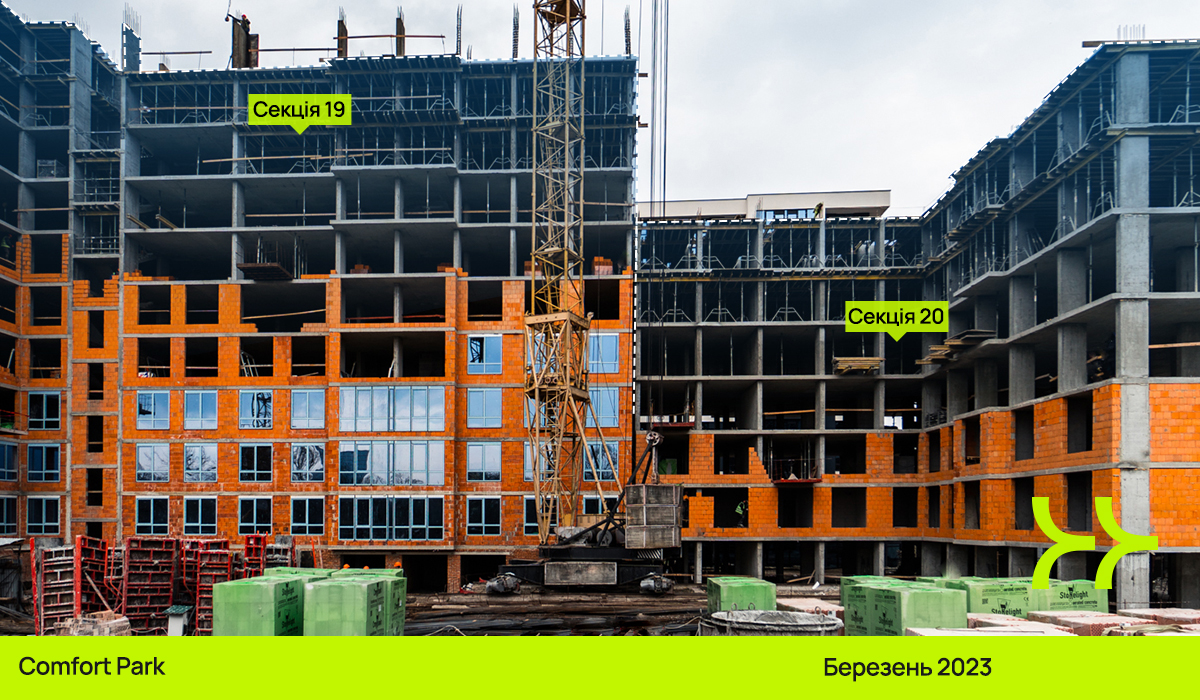

Секція 19
Завершено монтаж вікон.
Завершено мурування міжкімнатних і міжквартирних стін з 2-го по 9-й поверх.
Тривають роботи з мурування внутрішніх перестінок 10-го і 11-го поверху.

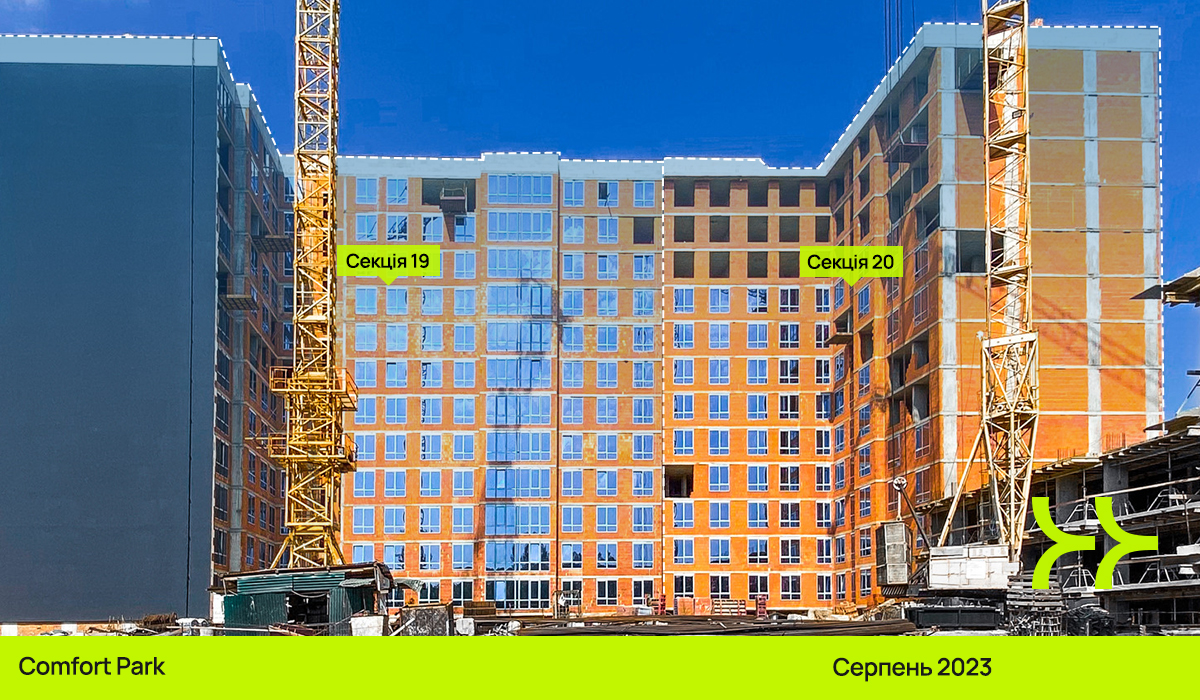

Завершено влаштування покрівлі даху.
Виконано влаштування фасаду на 55%.
Виконано роботи з влаштування блискавкозахисту на 70%.
Тривають роботи з влаштування зовнішніх та внутрішніх мереж водопостачання та водовідведення.
Тривають роботи з гідроізоляції фундаменту.
Розпочато роботи з влаштування благоустрою.
Виконані роботи з утеплення та оздоблення фасаду 1-го поверху на 30%.
Секція 20
Завершено монтаж опалубки, в’язання арматурної сітки та плити перекриття від 4-го по 12-й поверх.
Завершено влаштування вертикальних елементів монолітного каркаса технічного поверху.
Завершено мурування зовнішніх та внутрішніх стін з 2-го по 12-й поверхи.
Завершено скління з 2-го по 12-й поверх.
Завершено влаштування ухильної стяжки даху.
Тривають роботи з гідроізоляції даху.
Завершено влаштування вертикальних елементів монолітного каркаса та плити перекриття комерційних приміщень.
Розпочато роботи з влаштування зовнішніх електричних мереж.
Триває будівництво дахової котельні.
Виконано фасадні роботи на 20%.

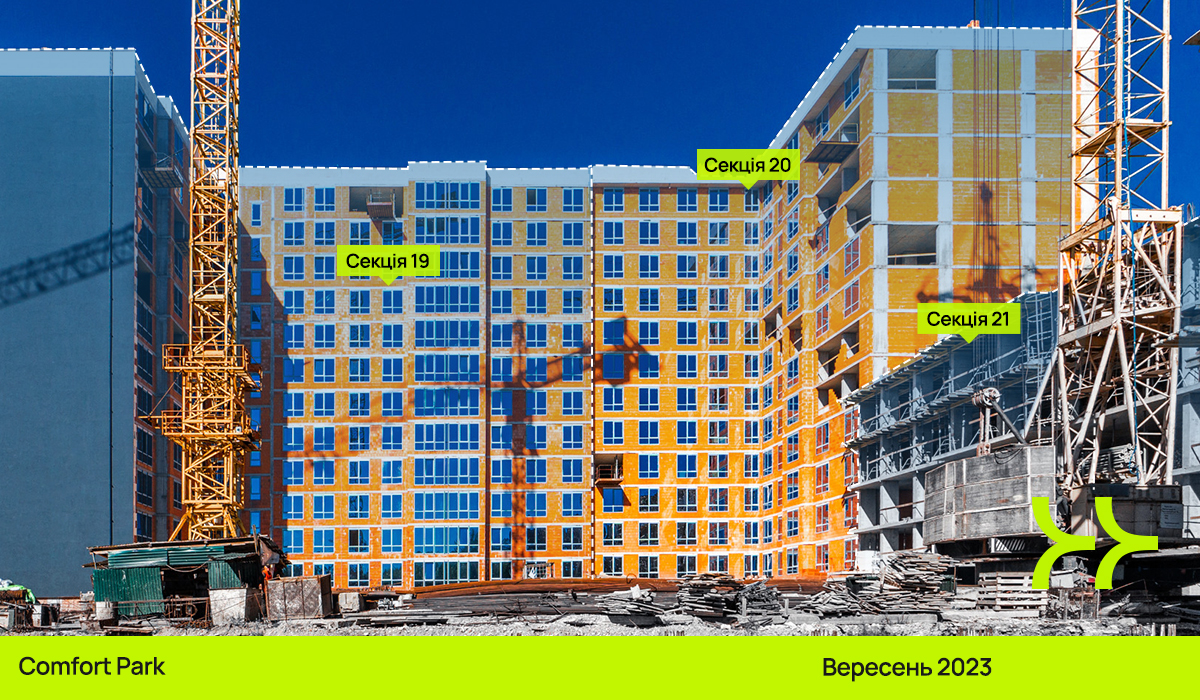

Секція 21
Розпочато будівництво.
Завершено риття котловану.
Завершено армування фундаментної плити.
Завершено влаштування плити перекриття громадського поверху.
Зведено 2, 3 поверхи.
Триває зведення 4-го поверху.
Завершено гідроізоляцію стін підвалу.
Тривають роботи з влаштування монолітного каркаса комерційних приміщень.
Секція 22
Розпочато будівництво.
Завершено бетонування фундаментної плити.
Завершено влаштування вертикальних елементів і плити перекриття підвалу.
Завершено влаштування стін підвалу.
Завершені роботи з гідроізоляції стін підвалу.
