Динаміка будівництва ЖК «Comfort Park»: липень 2023 – березень 2024
Плавно переходимо до теплої пори й часу, коли на будівництві роботи стануть ще активнішими та швидшими.
Але навіть у зимові місяці та в холодну пору року наша команда показує шалені результати у будівництві ЖК Comfort Park.
Детальніше про виконані роботи з липня 2023 по березень 2024 читайте далі.

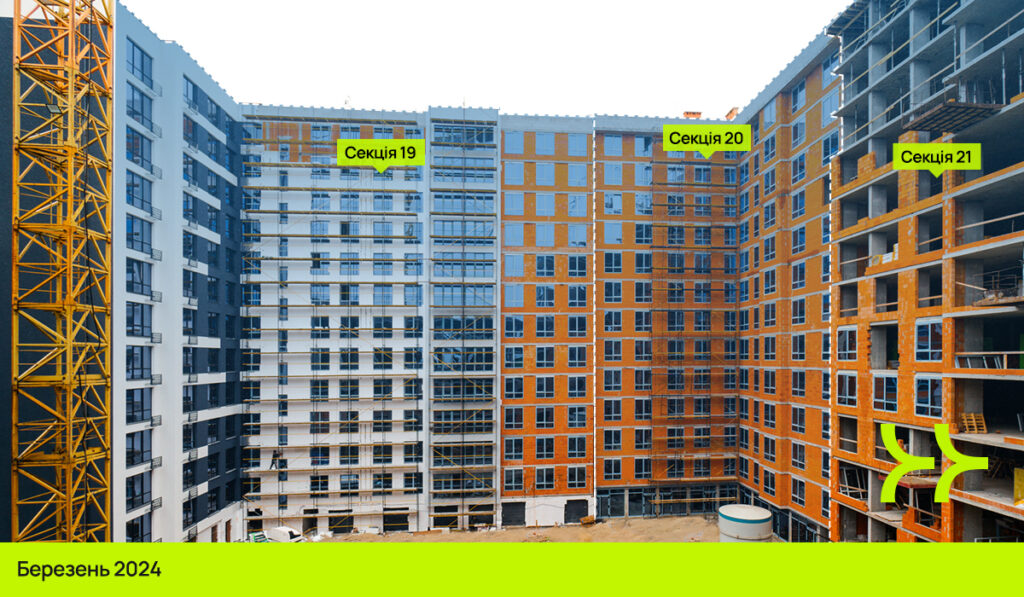

Секції 17, 18
Завершено всі будівельні роботи та передано управляючій компанії.
Секція 19
Виконано мурування внутрішніх стін з 7-го по 13-й поверхи.
Завершено монтаж вікон з 9-го по 11-й поверхи.
Виконано влаштування фасаду на 75%.
Завершено влаштування блискавкозахисту, зовнішніх мереж водопостачання та водовідведення.
Завершено роботи з гідроізоляції фундаменту.
Завершено штукатурення квартир від 6-го до 13-го поверху та штукатурення сходової.
Завершено влаштування внутрішніх електричних мереж.
Виконано роботи з влаштування благоустрою на 70%.
Секція 20
Завершено влаштування вертикальних елементів монолітного каркаса технічного поверху та комерційних приміщень.
Зведено 12-й поверх.
Завершено мурування зовнішніх стін з 6-го по 12-й поверхи.
Виконано мурування внутрішніх стін з 4-го по 13-й поверх.
Завершено скління з 4-го по 12-й поверх.
Завершено штукатурення квартир з 2-го по 6-й поверх.
Завершено влаштування ухильної стяжки даху, його утеплення, тривають роботи з гідроізоляції.
Завершено влаштування зовнішніх електричних мереж, будівництво дахової котельні.
Виконано фасадні роботи на 60%.
Секція 21
Завершено влаштування вертикальних елементів від 1-го до 13-го поверху.
Звершено влаштування плити перекриття монолітного каркаса від цокольного до 12-го поверху.
Завершено гідроізоляцію стін підвалу.
Завершено роботи з влаштування монолітного каркаса комерційних приміщень.
Завершено мурування зовнішніх стін з 2-го по 8-й поверхи.
Триває скління з 3-го по 6-й поверх.
Секція 22
Розпочато будівництво.
Завершено влаштування вертикальних елементів з цокольного по 8-й поверхи.
Завершено влаштування плити перекриття з цокольного по 8-й поверхи.
Завершено влаштування стін підвалу та їх гідроізоляція.
Завершено бетонування фундаментної плити та влаштування плити перекриття цокольного поверху.
Завершено мурування зовнішніх стін з 2-го і 3-го поверхів.
