На головну Новини Динаміка будівництва ЖК «Comfort Park»: вересень 2023 – травень 2024

Динаміка будівництва ЖК «Comfort Park»: вересень 2023 – травень 2024

Обрати квартиру

Наша регулярна рубрика, яка показує як щоденна праця та злагоджена робота нашої команди приводять до результату, який захоплює. Детальніше про те, що було зроблено за ці місяці далі.

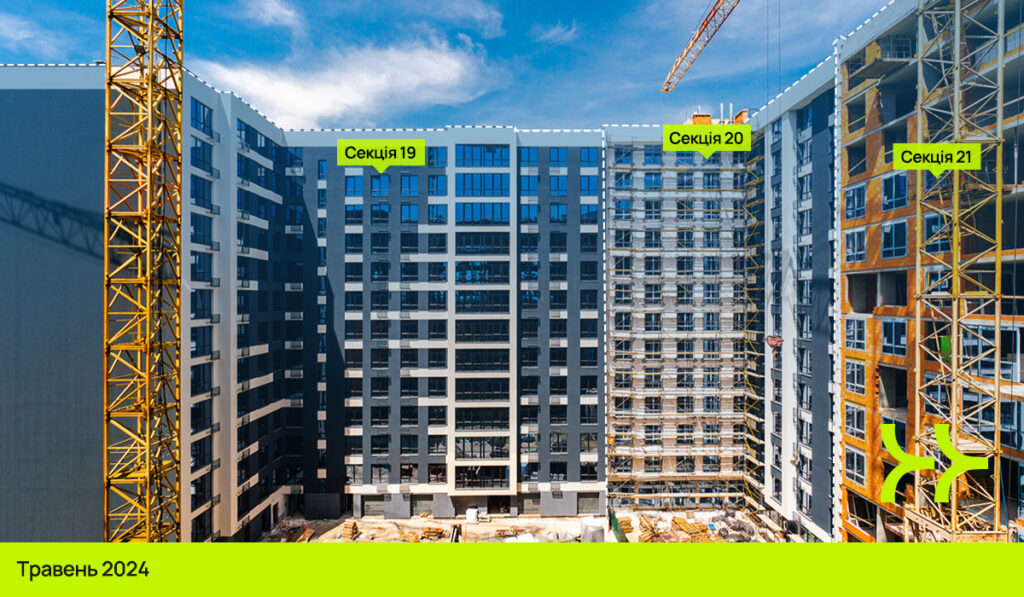

Секції 17, 18
Завершено всі будівельні роботи та передано управляючій компанії.
Секція 19
Виконано мурування внутрішніх стін з 9-го по 13-й поверхи.
Завершено монтаж вікон 12-го і 13-го поверху.
Завершено влаштування блискавкозахисту, зовнішніх мереж водопостачання та водовідведення.
Завершено роботи з гідроізоляції фундаменту.
Завершено штукатурення квартир від 6-го до 13-го поверху та штукатурення сходової.
Завершено влаштування внутрішніх та зовнішніх електричних мереж.
Завершено монтаж вхідних дверей у квартири.
Виконані всі фасадні роботи.
Виконано роботи з влаштування благоустрою на 75%.
Виконано внутрішнє оздоблення під’їзду на 95%.
Триває монтаж ліфтів.
Секція 20
Завершено мурування зовнішніх стін з 10-го по 12-й поверх.
Виконано мурування внутрішніх стін з 4-го по 12-й поверх.
Завершено скління з 5-го по 12-й поверх.
Завершено штукатурення квартир з 2-го по 12-й поверх.
Завершено влаштування ухильної стяжки даху, його утеплення.
Виконано влаштування рулонної гідроізоляції даху на 97%.
Завершено влаштування зовнішніх електричних мереж і будівництво дахової котельні.
Виконано фасадні роботи на 75%.
Секція 21
Поверхи 4-13 виконані конструктивами на 100%.
Завершено гідроізоляцію стін підвалу.
Завершено мурування зовнішніх стін з 2-го по 13-й поверхи.
Триває мурування внутрішніх стін з 1-го по 11-й поверх.
Завершено скління з 3-го по 9-й поверх.
Секція 22
Поверхи 1-12 виконані конструктивами на 100%.
Виконано мурування зовнішніх стін з 2-го по 5-й поверх.
Триває мурування внутрішніх стін з 1-го по 3-й поверх.
Триває армування технічного поверху.
