Динаміка будівництва ЖК «Comfort Park»: березень – серпень 2024

Обрати квартиру

Бачите зміни на фото? Бо ми так. І щомісяця із захопленням відстежуємо їх, фіксуємо та ділимося прогресивною динамікою з вами.
Вам залишається лише:
– знайти свою секцію, якщо вже придбали квартиру, і порадіти темпу будівництва
– або спланувати купівлю, у секції яка підходить по стану готовності
Детальніше про роботи з березня по серпень 2024 року читайте далі:

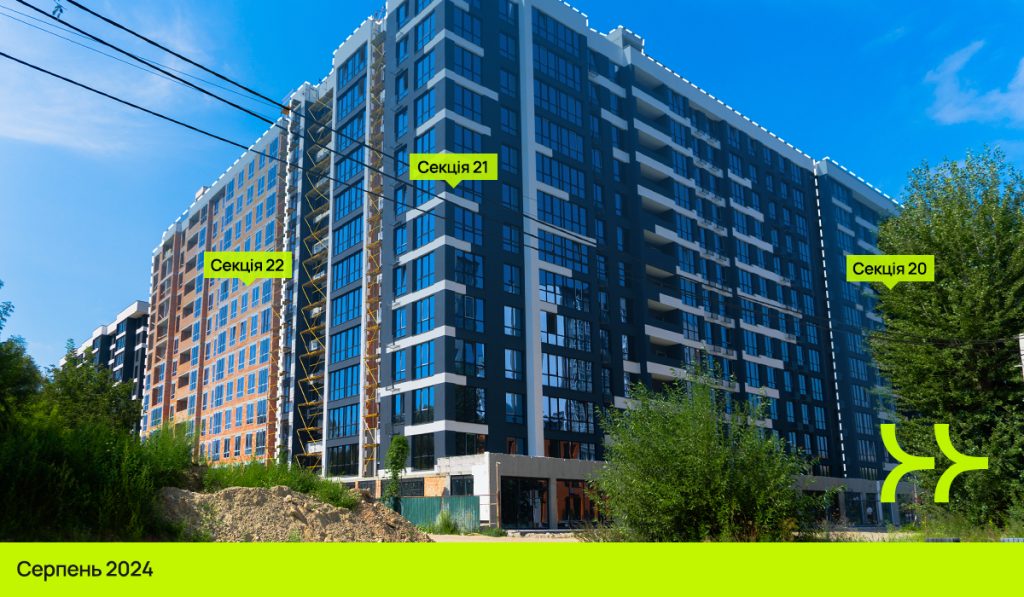

Секція 19
Виконано фасадні роботи.
Виконано роботи з влаштування благоустрою на 85%.
Завершено штукатурення квартир 13-го поверху.
Виконано оздоблення під’їзду на 95%.
Завершено монтаж вхідних дверей у квартири та роботи з влаштування внутрішніх електричних мереж.
Виконано укладання плитки на сходових маршах на 90%.
Секція 20
Виконано фасадні роботи на 95%.
Завершено мурування цокольного поверху.
Тривають роботи з гідроізоляції даху.
Завершено мурування внутрішніх стін з 10-го по 13-й поверх.
Завершено штукатурення квартир з 2-го по 12-й поверх.
Завершено влаштування внутрішніх мереж водопостачання і водовідведення.
Завершено влаштування промислових підлог в коридорах з 1-го по 13-й поверх.
Виконано влаштування внутрішніх електричних мереж на 75%.
Секція 21
Завершено влаштування вертикальних елементів з 11-го по 13-й поверх.
Завершено влаштування плити перекриття з 11-го по 13-й поверх.
Завершено мурування зовнішніх стін з 2-го по 13-й поверх.
Завершено скління з 3-го по 13-й поверх.
Завершено мурування внутрішніх стін з 1-го по 11-й поверх.
Виконано фасадні роботи на 70%.
Триває штукатурення стін квартир і коридорів 2-го поверху.
Секція 22
Завершено влаштування вертикальних елементів з 7-го по 13-й поверх.
Завершено влаштування плити перекриття з 7-го по 13-й поверх.
Завершено мурування зовнішніх стін з 2-го і 13-го поверху.
Завершено мурування внутрішніх стін з 1-го по 10-й поверх.
Завершено армування технічного поверху та мурування парапету.
Триває мурування внутрішніх стін 7-го, 8-го, 11-го і 12-го поверхів.
Завершено скління з 1-го по 6-й поверх.
Завершено мурування зовнішніх стін 13-го поверху.
