Динаміка будівництва ЖК «Comfort Park»: травень – жовтень 2024
За шість місяців наш комплекс неабияк змінився і це ми зафіксували на фото, якими ділимося з вами. Детальніше про зроблене читайте далі:

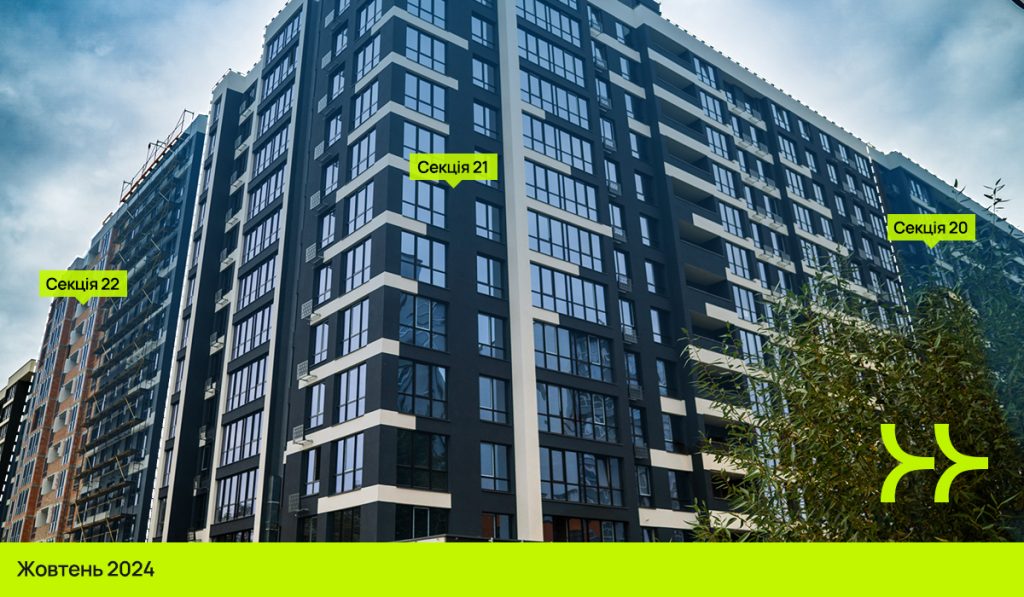

У секції 21:
Завершено мурування зовнішніх стін та виконано фасадні роботи.
Завершено мурування комор цокольного поверху.
Змуровано зовнішні стіни з 2-го по 13-й поверх.
Завершено скління з 7-го по 13-й поверх.
Триває монтаж ліфта та мурування гаражів.
У секції 22:
Завершено армування технічного поверху.
Змурували зовнішні стіни з 6-го по 13-й поверх та внутрішні з 1-го по 13-й поверх.
Триває скління 10-го поверху та мурування гаражів.
Завершено мурування комор цокольного поверху.
У секціях 19 і 20 за травень-жовтень ми закінчили фасадні роботи та ввели ці секції в експлуатацію.
У секції 19 зараз триває влаштування благоустрою, монтаж ліфтів та внутрішнє оздоблення холів.
У секції 20 завершено мурування цокольного поверху, влаштування внутрішніх мереж водопостачання і водовідведення.
Виконано укладання плитки на сходових маршах.
Завершено влаштування внутрішніх електричних мереж на 50%.
