На головну Новини Динаміка будівництва ЖК «Comfort Park»: жовтень 2023 – червень 2024

Динаміка будівництва ЖК «Comfort Park»: жовтень 2023 – червень 2024

Обрати квартиру

Сучасне житло є одним із ключових факторів комфортного життя і ЖК Comfort Park реалізується саме для цього.
Наша команда будівельників щомісяця здійснює значний прогрес у його будівництві. Тож ділимося результатами шестимісячної роботи на цьому об’єкті.

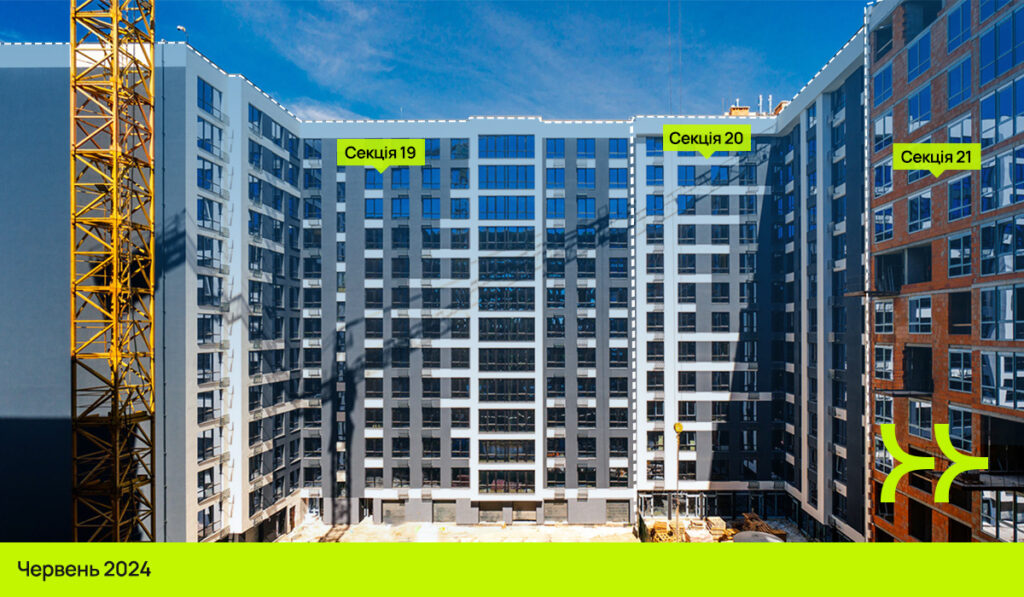

Секції 17, 18
Завершено всі будівельні роботи та передано управляючій компанії.
Секція 19
Виконано мурування внутрішніх стін з 9-го по 13-й поверхи.
Завершено монтаж вікон 12-го і 13-го поверху.
Завершено влаштування блискавкозахисту, зовнішніх мереж водопостачання та водовідведення.
Завершено роботи з гідроізоляції фундаменту.
Завершено штукатурення квартир від 6-го до 13-го поверху та штукатурення сходової.
Завершено влаштування внутрішніх та зовнішніх електричних мереж.
Завершено монтаж вхідних дверей у квартири.
Виконані всі фасадні роботи.
Виконано роботи з влаштування благоустрою на 80% та оздоблення під’їзду на 95%.
Виконано укладання плитки на сходових маршах на 60%.
Триває монтаж ліфтів.
Секція 20
Завершено мурування зовнішніх стін з 10-го по 12-й поверх.
Завершено штукатурення квартир з 2-го по 12-й поверх.
Завершено влаштування ухильної стяжки даху, його утеплення.
Завершено влаштування зовнішніх електричних мереж, водовідведення і водопостачання.
Завершено будівництво дахової котельні.
Завершено мурування цокольного поверху.
Виконано влаштування внутрішніх електричних мереж на 50%.
Виконано фасадні роботи на 90%.
Секція 21
Поверхи 4-13 виконані конструктивами на 100%.
Завершено гідроізоляцію стін підвалу.
Завершено мурування зовнішніх стін з 2-го по 13-й поверхи.
Триває мурування внутрішніх стін з 1-го по 11-й поверх.
Завершено скління з 3-го по 12-й поверх.
Секція 22
Поверхи 1-12 виконані конструктивами на 100%.
Виконано мурування зовнішніх стін з 2-го по 10-й поверх.
Триває мурування внутрішніх стін з 1-го по 6-й поверх.
